当前位置:首页>行业新闻
万基2×60万千瓦机组1#机组即将整套启动
河南有色金属网站 www.hnnm.cn 时间:2023-07-10 10:04 来源:

万基控股集团2×60万千瓦热电联产机组项目是省、市、县重点工程、民生工程。连日来,项目建设指挥部紧抓施工黄金期,瞄准目标不放松,克服重重困难,提质加速掀起建设新高潮,确保项目按照时间节点高质高效推进。

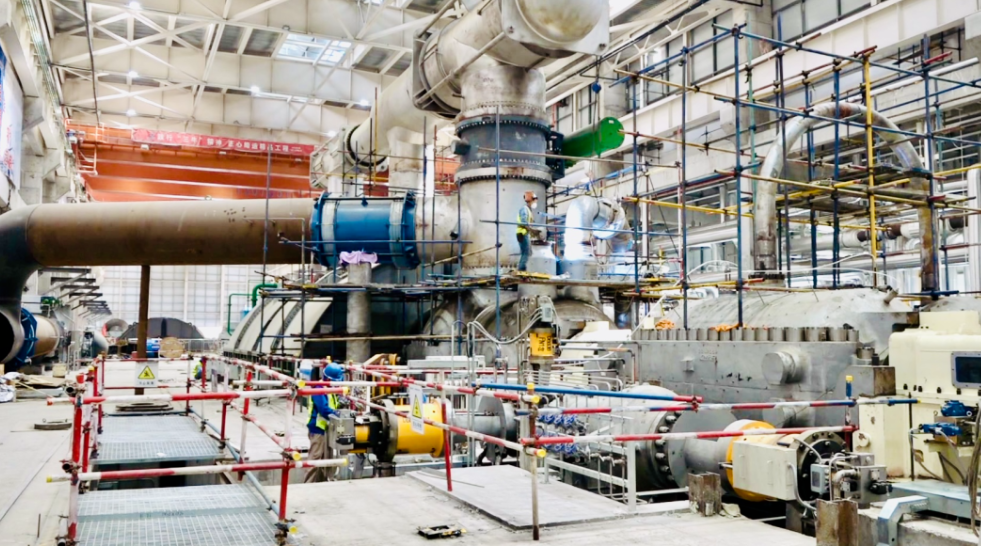

7月7日上午,记者在该项目主厂房看到,施工人员正在安装管道、调试设备,检修人员现场监督检查,一片热火朝天的施工景象。

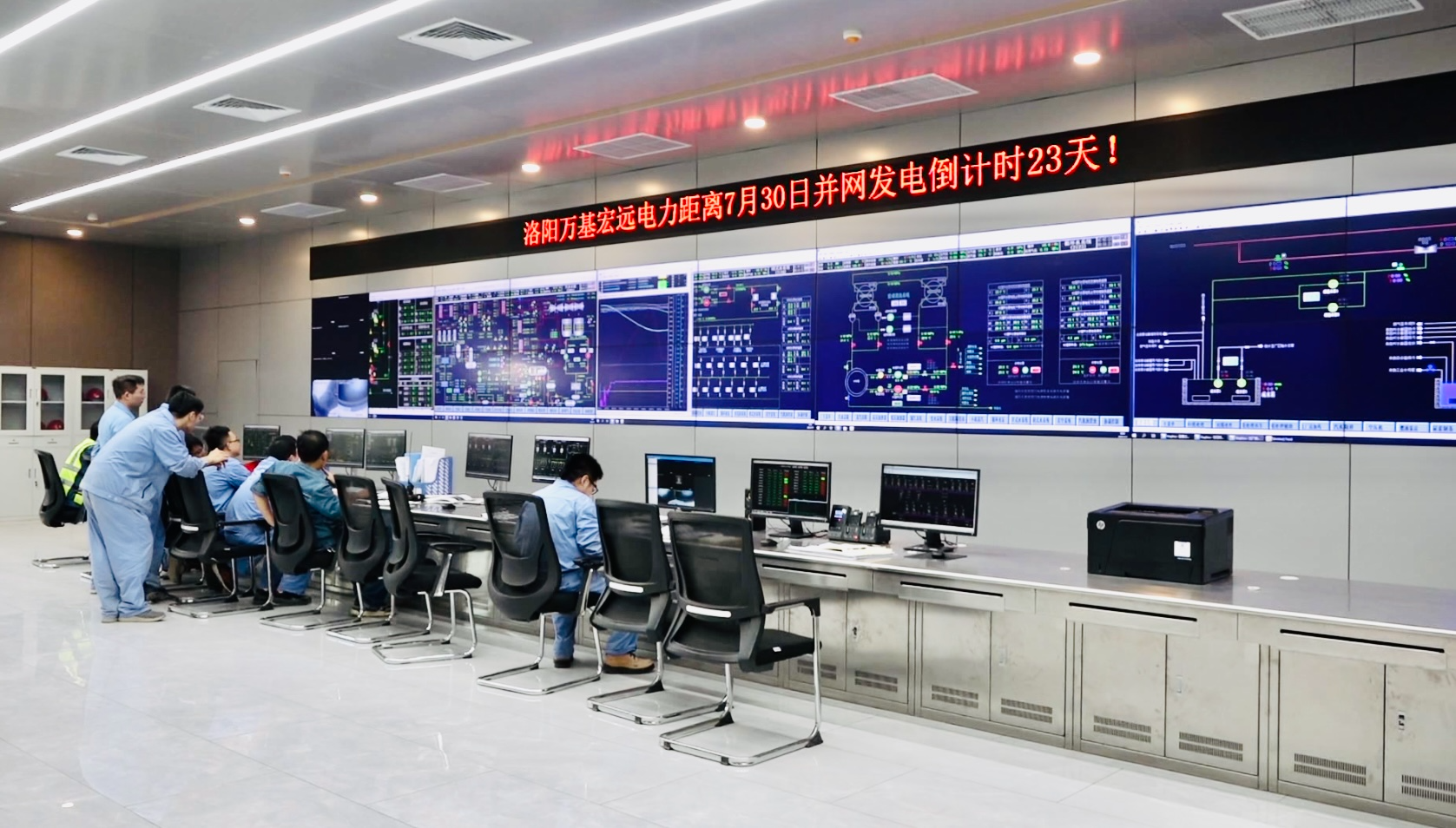

与此同时,在1#机组集控室内,运行人员正在对现场设备的电流、温度、振动等DCS数据进行监视,确保机组投用后稳定运行。

1#机组集控主值李楠说:“集控室作为现场设备运行的指挥控制中心,负责监视现场设备的运行情况。现阶段开展对机组正常启动前保护逻辑的调试工作,以及锅炉受热面吹管前清洗工作,为7月9日顺利完成点火吹管这一关键节点打下坚实基础。”

万基控股集团2×60万千瓦热电联产机组项目作为省、市、县重点项目,同时也是保障洛阳市电力热力能力的重大民生工程,建成投用后将填补洛阳中心城区煤电清零带来的供热缺口,还可年发电72亿度、销售收入22.5亿元,实现经济效益和民生效应的有机结合。目前,该项目主厂区汽轮机、锅炉、发变组设备及系统、配套建设脱硫脱硝除尘环保系统及化水区、供热首站、煤场区、铁路专用线等工程进展迅速,1#机组整体建设进度已达95%,即将整套启动。


“6月以来,我们对机组项目的各个重要节点进行了进一步细化,保证两天一个小节点、一周一个大节点的建设进度。7月4日,1号锅炉动力场实验完成,燃油系统循环完成。目前正在开展1号锅炉冲洗、临时吹扫管道的完善。1号炉A煤仓灶门已经完成,其它各项工作正在有序按计划开展,为7月9日上午点火做好最后的准备工作,全力保障7月30

日整套启动的总目标。”该项目设备安装工程师柴阿吉说到。

0.260802s
